第五节 堵口工程
第五节 堵口工程

  历史上黄河决溢频繁,堵口工程屡兴,而且大部分在河南境内,因之堵口在河防工程中占重要地位。
一、汉至清堵口
  (一)汉濮阳瓠子堵口 汉武帝元光三年(公元前132年),河决濮阳瓠子堤。武帝命汲黯、郑当时兴工堵塞,屡塞不成。更因宰相田蚡阻挠,体工20余年,至元封二年(公元前109年)复使汲仁、郭昌发卒数万人重新堵塞。武帝亲临决口,令“群臣从官自将军以下皆负薪填决河”,“于是卒塞瓠子, ……导河北行二渠,复禹旧迹,而梁、楚之地复宁,无水灾”。此为史书记载较详的第一次堵口。
  (二)宋曹村堵口 宋神宗熙宁十年(1077年)秋,河决澶州曹村下埽。灌郡县四十五,濮、济、郓、徐四州尤甚。元丰元年(1078年)闰正月兴工堵塞,当时口门宽度已超千步。至四月,堵塞完竣。此次堵口,“丁三万,官健作者无虑十万人,材以数计之为一千二百八十九万”。
  (三)元至正白茅堵口 至正四年(1344年)五月,黄河决白茅口(今兰考小宋东北、山东曹县界),“水势北浸安山,流入会通运河,延袤济南、河间,将坏两漕盐场,妨国计甚重”。十一年,贾鲁以工部尚书为总治河防使,“发汴梁、大名十有三路民十五万人,庐州等戍十有八翼军二万人供役”,四月动工。修塞之策是“疏塞并举,挽河使东行,以复故道”。采用的措施是疏凿旧河,补筑旧河堤防,开挖减水河,于决河西岸修筑刺水、截河等堤,且建埽围护,其中堵口正堤中间留有龙口。八月底,以上堤埽成,时河水盛涨,故河已过流十分之八,但决河水势仍盛,难以下埽。贾鲁以大船27只,连以大桅、长桩,用麻绳结为方舟,舟中载石,舟上压埽,将舟迎流置决河之口凿沉,堵塞决口。十一月,“龙口遂合,决河绝流,故道复通”。
  (四)明弘治黄陵岗堵口 弘治五年(1492年)秋,河决祥符县杨家、金龙等口,“溃黄陵冈,下张秋堤”。次年夏,河决张秋运河东岸,合汶水奔注于海,“运道淤涸,漕舟阻绝”。都察院右副都御使刘大夏前往治理,以通漕为急务,先塞治张秋决口,开凿荥泽孙家渡河道70余里,浚祥符四府营淤河20余里以达汴,疏贾鲁旧河40余里,由曹县梁靖口出徐州运河。弘治七年兴工堵塞黄陵冈(今兰考县小宋集东北),屡塞屡开,次年二月堵塞完竣。
  (五)清康熙堵塞武陟詹店、马营等口 康熙六十年(1721年)八月,河决武陟县詹家店、马营口和魏家口,大溜北趋,经滑县、长垣、东明至张秋由五孔桥入盐河(即大清河)归海。九月,詹家店、魏家口相继堵塞。马营决口先由河道总督赵世显率江南各营弁及桩埽手、民夫等在李先锋庄建坝堵筑,后由陈鹏年继任总督改在上流钉船帮支河口下拦黄埽坝进堵,十一月李先锋庄和马营两处堵塞工程合龙。次年正月十九日“河冰溢”,南坝尾至秦家厂子堰冲断20余丈,新筑月堤塌断;马营堤决开20余丈。河南巡抚杨宗义与河道总督陈鹏年当即督众堵筑。即将合龙时,恰值沁水暴涨,水深溜急,人力难施。陈鹏年提出于南岸王家庄“开引河一道一百四十余丈”,导水东南经荥泽旧县前汇入正河。另于沁河口东建挑水坝一道,水势始平。十二月,马营口合龙,并筑月堤一道。雍正元年(1723年)接筑沁河堤头至詹店遥堤,大工始告完竣。
  (六)清乾隆中牟杨桥堵口 乾隆二十六年(1761年)七月,“沁黄并涨,武陟、荥泽、阳武、祥符、兰阳同时决十五口,中牟杨桥决数百丈,大溜直趋贾鲁河”,钦差大学士刘统勋等督工堵塞。先于上游旧河身内开挖引河一道,以分减水势,挽河回归旧道。九月动工堵口,十一月合龙。
  (七)清道光祥符张家湾堵口 道光二十一年(1841年)六月,河决祥符县上汛三十一堡(今水稻乡张湾村东),全河夺溜,省城开封被围,淹没豫皖两省5府23州县。八月,林则徐到开封,协助王鼎驻工操办堵口工程。采用在口门前绕滩筑围堤方法进堵(围堤西起今马头,东起小马圈,龙口留在柳园口附近)。次年二月将口门堵塞。
  (八)清道光中牟九堡堵口 道光二十三年(1843年)六月黄沁并涨,中牟县九堡险工冲毁,黄水夺溜趋朱仙镇,“历通许、扶沟、太康,入涡会淮”。十月兴工堵塞。以口门西旧有顺河堰为西坝尾,东坝与之对应在口门以东旧堤上生根,同时于六堡以西建挑水坝,在十堡以北旧河中开挖引河,十二月引河工程告竣。次年正月东坝陡蛰,捆厢船提脑绳全断,无法再行进筑,只靠西坝一侧进堵。二月初六启放引河,拟于十三日挂缆合龙。不料七日夜东坝上边埽第三十七占埽眼过水,使东西坝共失五占。三月奉谕“暂行缓办”,十月再次进堵,十二月开放引河合龙。
  (九)清同治荥泽十堡堵口 同治七年(1868年)六月,河决荥泽县十堡,经中牟、祥符、陈留、杞县、尉氏、扶沟等县由颍河入淮。七月口门“宽达二百丈”。遂赶筑裹头,严防扩展。十月兴工堵塞,在口门东西两侧分别以正坝、边坝、土柜等向中间进堵,口门以东旧河道中开挖“引河三百丈”,口门上首加筑盖坝一道,以挑溜进入引河,次年正月合龙。
  (十)清光绪郑州十堡堵口 光绪十三年(1887年)八月,郑州十堡大堤决口,夺流由贾鲁河入淮。河道总督李鹤年和河南巡抚倪文蔚总理堵口事宜。十一月开挖引河,十二月东西两占工开始修筑。次年五月合龙时,西坝陡蛰,捆厢船被埽占压沉,又因料物不继,时届大汛,暂停堵筑。八月改由吴大澂督办。十月东、西两坝再次开工进占,十二月堵塞完竣。此次工程中,架设了济宁至开封通讯电报线,引进电灯及铁路运土工具,使用了水泥材料,为黄河堵口应用水泥之始。
二、民国堵口
  (一)濮阳双合岭堵口 1913年7月,河决濮阳双合岭。次年11月,徐世光受命堵复。1915年初,西坝土工开始兴筑,同时补筑大堤和临黄埝等。6月堵口告竣。因复堤多用冻土,7月习城集复决,10月由姚连奎负责堵合。

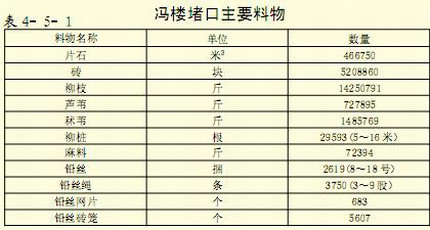

  (二)长垣冯楼堵口 1933年8月黄河大水,陕县站洪峰流量达23000立方米秒。豫境堤防决口甚多。洪峰过后,多数口门自行淤闭,惟黄河北岸长垣县境香亭、燕庙、石头庄仍在过流,其中香亭口门最宽,过水约占大河210,石头庄口门最深,过水约占人河310。三口门同系串沟来水,沟口有四,均在冯楼与马寨之间,必先在滩地堵塞串沟,才可挽河归槽。河北黄河河务局决定对大堤口门暂缓修复,全力堵塞临河冯楼之沟口。先后在第三、四沟口之间和第三沟口东岸及第二沟口上流修筑挑水坝3道(第三沟口东岸者未成)。另起冯楼南800米处,依次向南在老河道开挖引河4道。10月下旬以后,在沟口采用透水柳坝缓溜落淤,相继堵塞了第一、二、四道串沟,次年1月,打桩进堵第三沟口。桩长12~20米,间距88米,分为两排,相隔33米,桩顶外露2米,用铅丝绳连为整体,侧向编挂铅丝网片,在口门两端以柳石捆厢法分段层柳层石加厢进堵。3月堵合完竣。冯楼沟口堵合断流之后,遂填筑临黄堤的各处缺口。

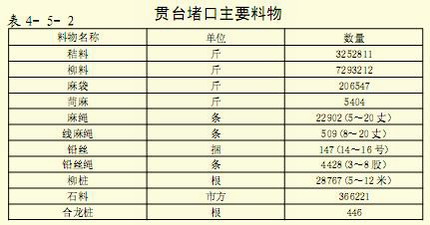

  (三)封丘贯台堵口 1934年8月黄河暴涨,大河流量14000立方米/秒,河水漫滩下注,贯台滩区串沟过水,冲刷严重,河流一股由此至大车集沿长垣大堤东注,至孟岗为冯楼堵口所筑围埝所阻,又将东了墙、九股路、香里张、步寨等处冲决。河水泛长垣城,经滑县、濮阳,沿金堤过濮县、范县等地,至东阿陶城铺归黄河正槽。9月,河北黄河河务局将冯楼围埝破开丈余,以泄漫水,但因地势淤高,大堤决口处冲刷过深,无法取土,只得先堵贯台串沟口以绝水源,使水走正槽,然后再进堵各口门。此时贯台沟口有二:一宽20余丈,一宽70余丈,而过水处仅30余丈,深不没膝。河北黄河河务局派员堵塞,不意11月间两次涨水,工程被冲,两口连而为一。口门宽达781米,水深15米。又于口门两侧筑埝为基,以秸料捆厢进占法进堵,因料物不继,时修时停。次年春,桃汛水涨,大溜直射口门,夺溜八分。3月,黄河水灾救济委员会工赈组接办堵口工程,改于口门上跨角加筑透水柳坝二道,挑溜外移,缓溜落淤,另以前筑土埝为基础修筑东、西裹头用双坝进占。当时龙门口宽20米,水深25米,乃于口门两坝分抛柳石进堵,至4月11日晨合龙。5月初东了墙、九股路等口也先后堵塞完竣。

  (四)郑州花园口堵口 1938年6月,为阻止日军进犯,国民党军扒决黄河花园口大堤。河水直泄东南,自贾鲁河、涡河入淮,泛滥豫、皖、苏3省44县市。1942年国民政府黄河水利委员会曾拟具堵口复堤计划上报行政院,以备战后实施。1946年成立黄河堵口复堤工程局,操办堵口事宜。此时,黄河故道已建立冀鲁豫解放区和渤海解放区,有数十万人民在此垦居。中国共产党提出先复堤、迁移河床居民而后堵口的主张,并与国民政府代表多次谈判,达成开封、菏泽、南京、上海等协议。

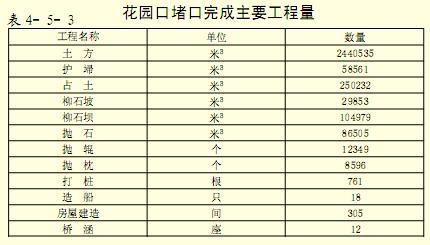

  1946年3月1日堵口工程开工。口门宽1460米,过水部分水面宽1030米,西部浅滩部分宽430米,水最深9米。施工以抛石平堵为主,浅滩部分采用捆厢进占法单坝进堵,深水部分打桩架桥,上铺钢轨,用小火车和手推斗车运石抛堵。4月中旬,西坝新堤与口门浅水埽占已完成1000米。5月,临河一面复建丁坝10道;铁路铺至西坝头;西坝及东坝分别打桩架桥。6月21日桥工架设完竣,全长450米,共打桩119排,桥面宽9米。26日河水上涨,7月初,东半段45排桩全被冲走;西半段70余排,抛石保护,石积桩根,状如半截潜水石坝,逼溜向东,东坝因顶冲崩陷,遂加料抢护。10月补打东半部桥桩,同时择故道低洼处挑挖引河两道,长各16公里。在补打桥桩时,因水深流速,工作极为困难。故在11月底改抛柳石枕固底,再行打桩架桥。12月15日,桥面铺轨完竣,始以3列小火车和60辆手推斗车抛石堵口。27日开放引河,因过水不畅,平抛拦河石坝壅水严重。1947年1月,口门上下游水位差达2米,过流达1200立方米/秒,拦河坝出险下蛰,桥桩冲毁8排,改用捆厢埽立堵法继续堵筑。在正坝上首新建挑水坝一道,并将原第六坝加长。东西两正坝下游30米处,各添修边坝一道,另增开引河4道。3月8日开放引河,时大河流量800立方米秒,两坝各分三组推抛柳石枕。12日金门缩至4米时,西坝金门占滑动生险,所推柳石枕陡蛰入水,当即改抛铅丝石笼,并推25米长大柳石枕。15日,正坝先行合龙。17日边坝合龙,遂赶填土柜。由于平堵时,龙口下部抛石甚多,致使立堵合龙后,“埽底不清”,渗漏严重,乃紧贴金门上口添厢长17~18米的门帘埽4段,并随之加高坝身。5月底花园口堵口工程全部告竣,历时1年零2个月,主要工程量如下表。

三、1949年堵口

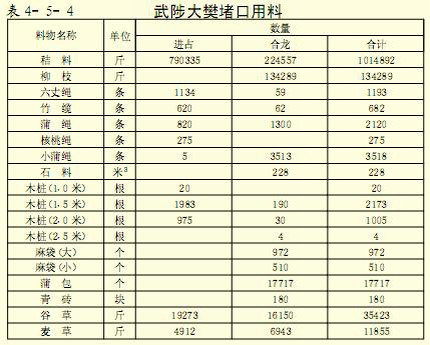

  1947年夏,沁河洪水暴涨,决武陟大樊,经武陟、修武、获嘉、辉县、新乡等县,夺卫河入北运河,泛滥面积约400余平方公里,被灾村庄120余处,受灾居民20余万。1948年沁河下游地区解放,次年元月,冀鲁豫区黄河水利委员会第五修防处成立堵口机构筹办堵口工程。2月20日兴工堵复,工程分为三部分:修复口门两侧残堤630米,沿堤修建护岸埽450米,修筑口门两侧东西坝后戗;旧河下游开挖引河一道,长39公里,底宽10米,入口呈喇叭形,喇叭口宽50米,深一律273米;合龙工程原计划用进占法堵筑,后改用顺金门推抛柳石枕合龙,枕前加厢门帘埽闭气,但龙门口两坝头未抛石防护,柳石枕亦未用提龙绳牵拉,以免妨碍门帘埽施工。3月18日,护岸埽及两坝占工完成,19日开始推枕合龙。至20日,枕抛出水面后两金门占因事先未做防护工程下蛰不止,当时沁河流量为31立方米/秒,引河虽经开放,但过水不畅,水由枕底与金门占接缝处涌出的数量,约占全河1/3,且翻冒黑沙。20日夜,龙门口长40米之埽占全部下蛰,冒雪抢护不及,至21日金门占失事,口门复决宽达40余米。
  4月1日起,改单坝合龙为双坝合龙,进行二次堵复。边坝位于正坝下游10米处,其间填浇土柜,边坝之后浇筑后戗。4月中旬开始扩宽引河,下旬正坝、边坝先后进占,并决定正坝仍用柳石枕合龙,边坝用关门占合龙闭气。5月2日晨开始合龙,正坝推抛柳石枕50个即已出水,先行合龙,随之用秸料加高,追压大土。边坝关门占第一坯上料高4米,第二坯上料2米,两坯到底后加压大土,上午9时边坝合龙,即以黄料、蒲包、麻袋填浇土柜,3日下午口门闭气。堵口工程首次堵复时所用料物未统计,二次堵合所用料物如表4-5-4。
